Dag 27

zondag, 22 november 2009

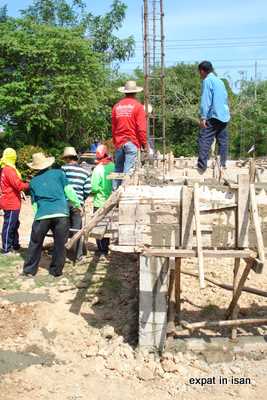

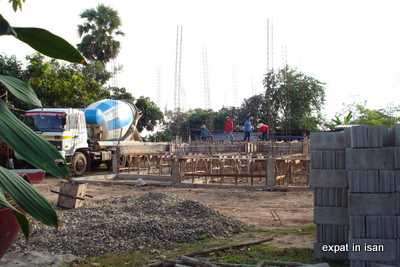

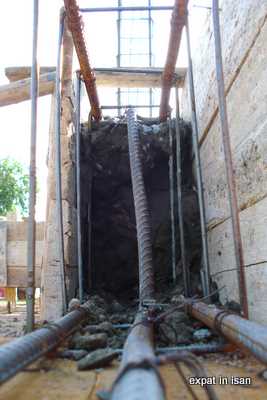

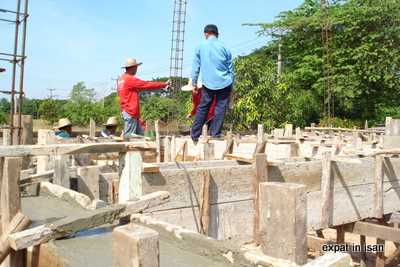

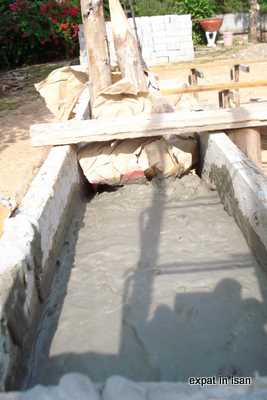

Een dik half uur "overtime" (de zondagse "drink" inbegrepen), zes man en de gewaardeerde hulp van chang Tong waren nodig om 8 m³ beton (en hiermee is beduidend meer dan de helft van de vloerbalken gegoten) in de bekisting te storten.
Dit is snel neergeschreven maar een niet te onderschatten prestatie. Ik heb hiervan wat "bewegende" beelden die moeten "geknipt en geplakt" worden, het resultaat volgt een van de volgende dagen.









Dag 26

zaterdag, 21 november 2009

Vijf medewerkers aanwezig vandaag, een deel van de dag waren er echter wel zes aan het werk, chang Tong stak de handen mee uit de mouwen.

Het liet zich vanochtend nog niet vermoeden,


maar tegen de avond hadden ze ongeveer de helft van de vloerbalken van een bekisting voorzien.


Ze hebben daarvoor wel nagenoeg al het beschikbare materiaal ingezet.


Als het goed gaat, er moet nog wat afgewerkt worden, alles moet op degelijkheid gecontroleerd worden, de niveaus moeten nog uitgezet worden, er moet voldoende personeel ter beschikking zijn, ... wordt morgen ongeveer de helft van de vloerbalken gegoten.
Wij moeten er intussen, d.w.z. morgen, voor zorgen dat er nog wat betonijzer, binddraad, snijschijven, ... ter beschikking komt om het betonnen skelet verder af te werken.

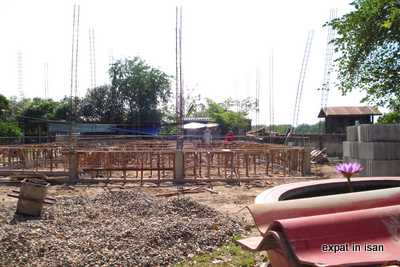

Dag 25

vrijdag, 20 november 2009

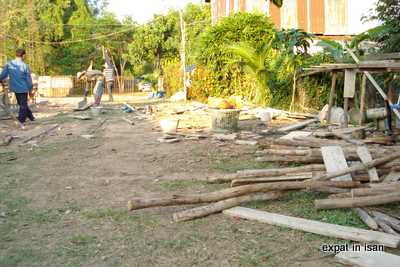

Vandaag terug (dezelfde) vijf werklieden op de werf.

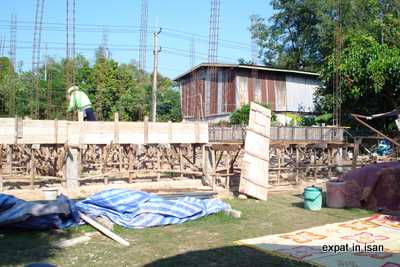

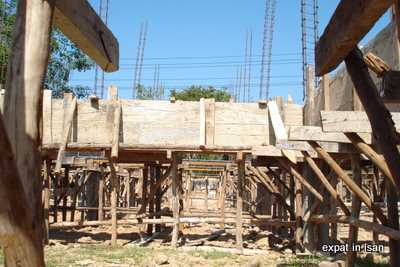

Het grote verschil met de werkzaamheden van de vorige dagen is dat ze begonnen bekisting te plaatsen.

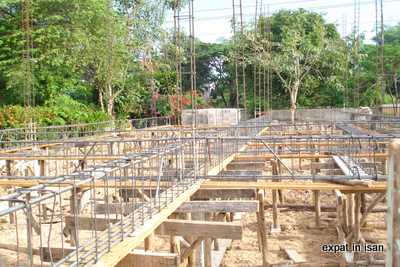

Met het aantal mensen en het materiaal dat ik hier zie, met de volgorde waarop ze hun bekisting en bewapening momenteel plaatsen heb ik het vermoeden dat ze de vloerbalken in drie stappen gaan gieten, afwachten of ze me op de een of andere manier toch verrassen.
